Siemens Erste HGÜ-Plattform stellt sich Wind und Wellen der Nordsee

Redakteur: Jan Vollmuth

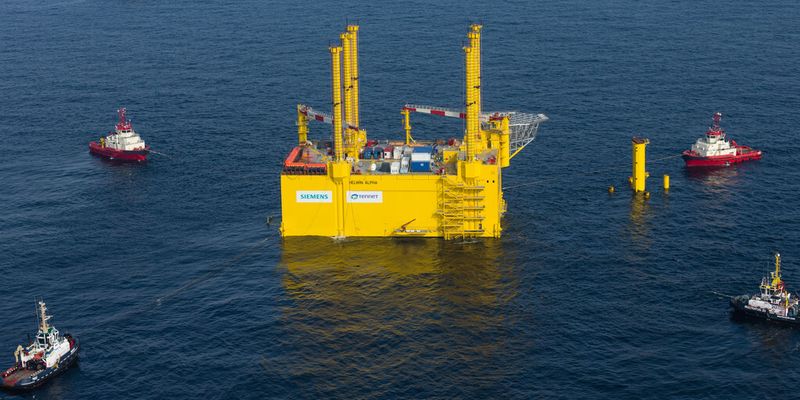

Ein 12.000-Tonnen-Kollos ist in der Nordsee verankert. Nach sieben Transporttagen auf See und vier Installationstagen, mit mehr als 100 Mitarbeitern vor Ort, hat die HelWin1-Plattform ihre endgültige Position nordwestlich der Insel Helgoland erreicht. Die Plattform soll ab 2014 mehr als 500.000 Haushalte mit Windstrom versorgen.

Firmen zum Thema

Siemens hat die HelWin1-Offshore-Plattform in der Nordsee installiert und damit die Netzanbindung von den Offshore-Windparks Nordsee Ost und Meerwind weiter vorangetrieben.
Siemens hat die HelWin1-Offshore-Plattform in der Nordsee installiert und damit die Netzanbindung von den Offshore-Windparks Nordsee Ost und Meerwind weiter vorangetrieben.
(Siemens/Ulrich Wirrwa)

Über HelWin1 sollen die beiden Offshore-Windparks Nordsee Ost und Meerwind ans Festland angeschlossen werden. Auf der Plattform wird mit Siemens-Technik der von den Windturbinen erzeugte Wechselstrom für die Übertragung an Land in verlustarmen Gleichstrom umgewandelt. Ab dem kommenden Jahr kann der Netzbetreiber und Auftraggeber TenneT somit sauberen Strom zur Versorgung von mehr als 500.000 Haushalten ans deutsche Festland bringen. Die ebenfalls von Siemens an TenneT gelieferte Landstation liegt in Büttel nordwestlich von Hamburg. Dort wird die elektrische Energie zur Einspeisung ins Netz wieder in den erforderlichen Wechselstrom konvertiert.

Bildergalerie
Bildergalerie mit 10 Bildern

„Mit der Installation unserer Plattform auf See haben wir den kritischsten Teil dieses Projekts erfolgreich gemeistert. Damit sind wir auf der Zielgeraden für die Inbetriebnahme im Jahr 2014“, sagte Karlheinz Springer, CEO der Division Power Transmission im Sektor Energy von Siemens. „Die Übertragungskapazität unserer Projekte beläuft sich auf insgesamt 6,2 Gigawatt Strom aus erneuerbarer Energie.“

Netzbetreiber TenneT hatte Mitte 2010 das Konsortium aus Siemens und dem italienischen Kabelspezialisten Prysmian mit der Offshore-Netzanbindung HelWin1 beauftragt. Insgesamt realisiert das Konsortium vier Nordsee-Netzanbindungen für TenneT, HelWin1 und HelWin2 vor Helgoland, BorWin2 vor Borkum und SylWin1 vor Sylt.

Jahrhundertwellen sollen an Plattform abprallen

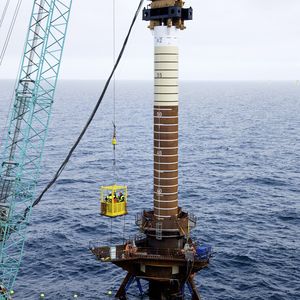

Die Unterkonstruktion der Plattform hatte Siemens bereits im Juni in der dort 23 Meter tiefen Nordsee installiert. Zur Befestigung wurden zehn Stahlpfeiler mit bis zu 3,2 Metern Durchmesser und acht Zentimeter Wandstärke im Meeresboden verankert. Mit bis zu 100 Meter sind diese Pfeiler so lang wie das Londoner Wahrzeichen Big Ben. Als Schutz vor Jahrhundertwellen befindet sich die Plattform 22 Meter über dem Meeresspiegel. HelWin1 ist auf jahrzehntelangen Betrieb in der rauen Nordsee ausgelegt.

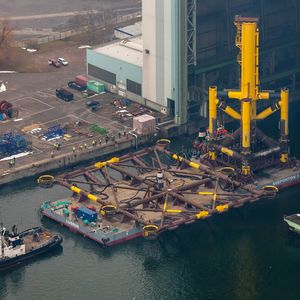

Die mit einem Hubschrauberlandeplatz ausgestattete Plattform wurde von Nordic Yards im Auftrag von Siemens in der Werft in Wismar hergestellt. Die Werft ist von Siemens noch mit der Fertigung von zwei weiteren HGÜ-Plattformen für die Netzanbindungen BorWin2 und SylWin beauftragt. Die HelWin1-Plattform wiegt mit 12.000 Tonnen mehr als 20 vollgetankte und beladene Großraumflugzeuge vom Typ Airbus A380. Mit 75 Meter Länge und 50 Meter Breite entspricht ihre Grundfläche mehr als der Hälfte eines Fußballfeldes. Auf sieben Decks bei 27 Meter Gesamthöhe beherbergt sie neben der Technik zur Hochspannungsgleichstrom-Übertragung (HGÜ) auch 16 Kabinen mit insgesamt 24 Kojen, eine Kombüse, sanitäre Einrichtungen, einen mit Sportgeräten ausgestatteten Mehrzweckraum und einen Aufenthaltsraum mit Satellitenfernseher.

Eine neue Insel mit 100 Mann vor Helgoland

Für die nachfolgende Projektphase in der Nordsee sind noch bis zu 100 Mitarbeiter vor Ort tätig. Sie werden zunächst für den Transport zugeschweißte Türen wieder öffnen und weitere Transportsicherungen sowie Ballastgewichte entfernen. Eine Hubinsel, also eine mobile Versorgungs- und Unterkunftsplattform, wird vor Ort Verpflegung und Quartiere für die Mannschaft bereitstellen. Diese spart sich somit eine An- und Abreisezeit von jeweils zwei Stunden mit dem Helikopter bzw. bis zu 16 Stunden mit dem Schiff.

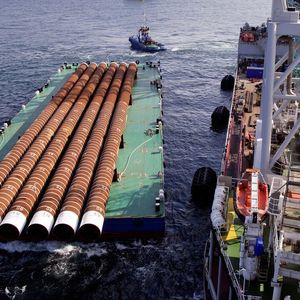

Zudem werden die beiden Seekabel des Kabelspezialisten Prysmian angeschlossen. Der Konsortialpartner von Siemens hat zwei Kabel mit jeweils 130 Kilometer Länge geliefert und gebündelt verlegt. Über diese wird künftig der Gleichstrom mit 250 Kilovolt Spannung fließen, wobei die Kabeltrasse über 85 Kilometer im Meer und 45 Kilometer an Land verläuft. Jedes der beiden etwa 11 cm dicken, mit einer schützenden Stahlseil-Armierung versehenen Kabel wiegt pro Meter etwa 30 Kilogramm und verfügt über einen 3,5 cm starken Kupferleiter.
